明确三年期项目新节点!陕西:2022 年光伏延至 2025 年底并网

发布时间:2025-10-23 13:23:32浏览次数:

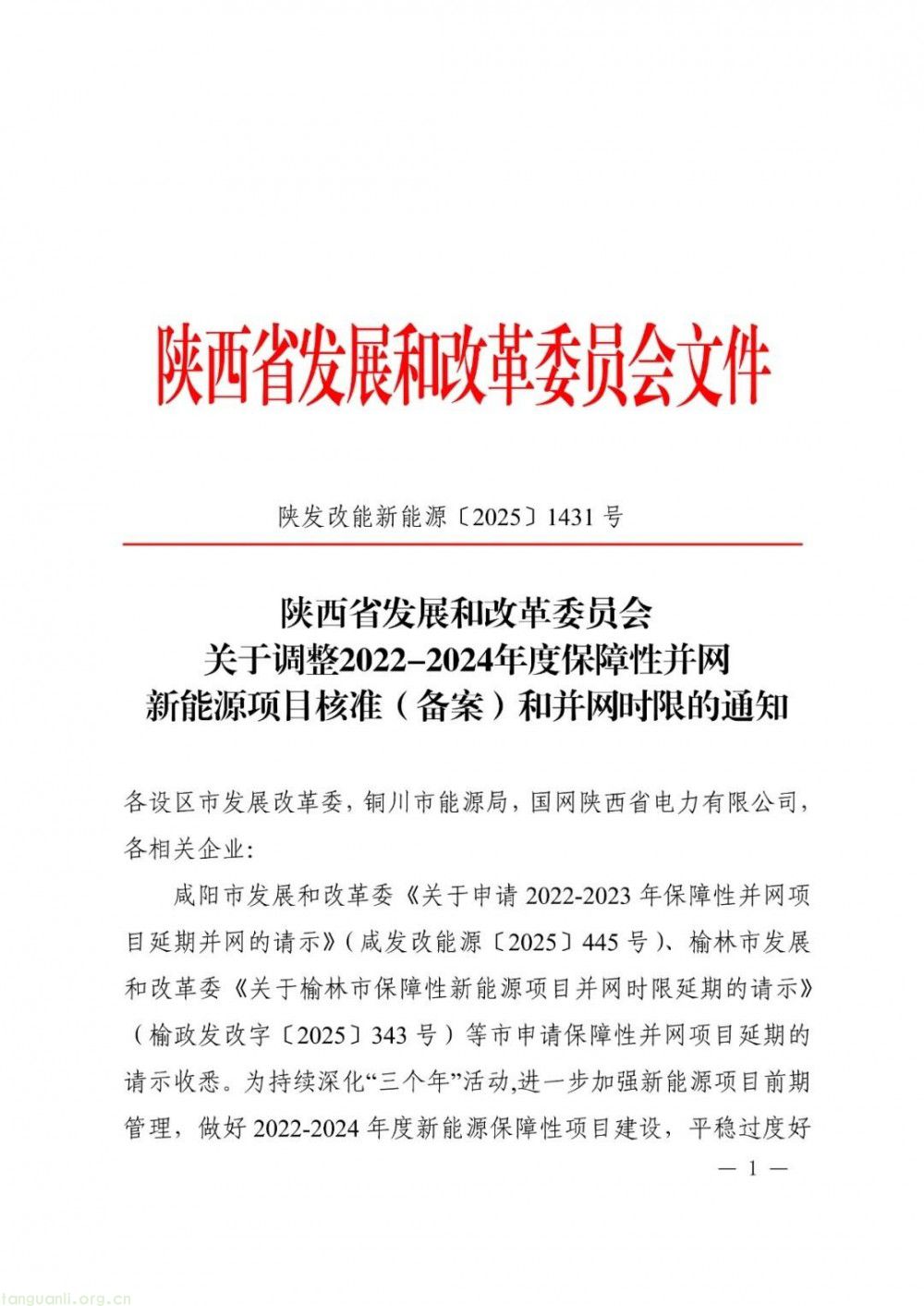

近日,陕西省发改委发布《关于调整 2022-2024 年度保障性并网新能源项目核准(备案)和并网时限的通知》,在明确延期并网政策的同时强化项目管理,剑指 “圈而未建” 问题,推动新能源产业健康发展。
通知要求各市能源部门、开发及电网企业提高认识,重点破解用地用林用草等要素保障难题,加快项目手续办理与建设进度,这与陕西此前多批次清理废止新能源项目的举措形成政策衔接。

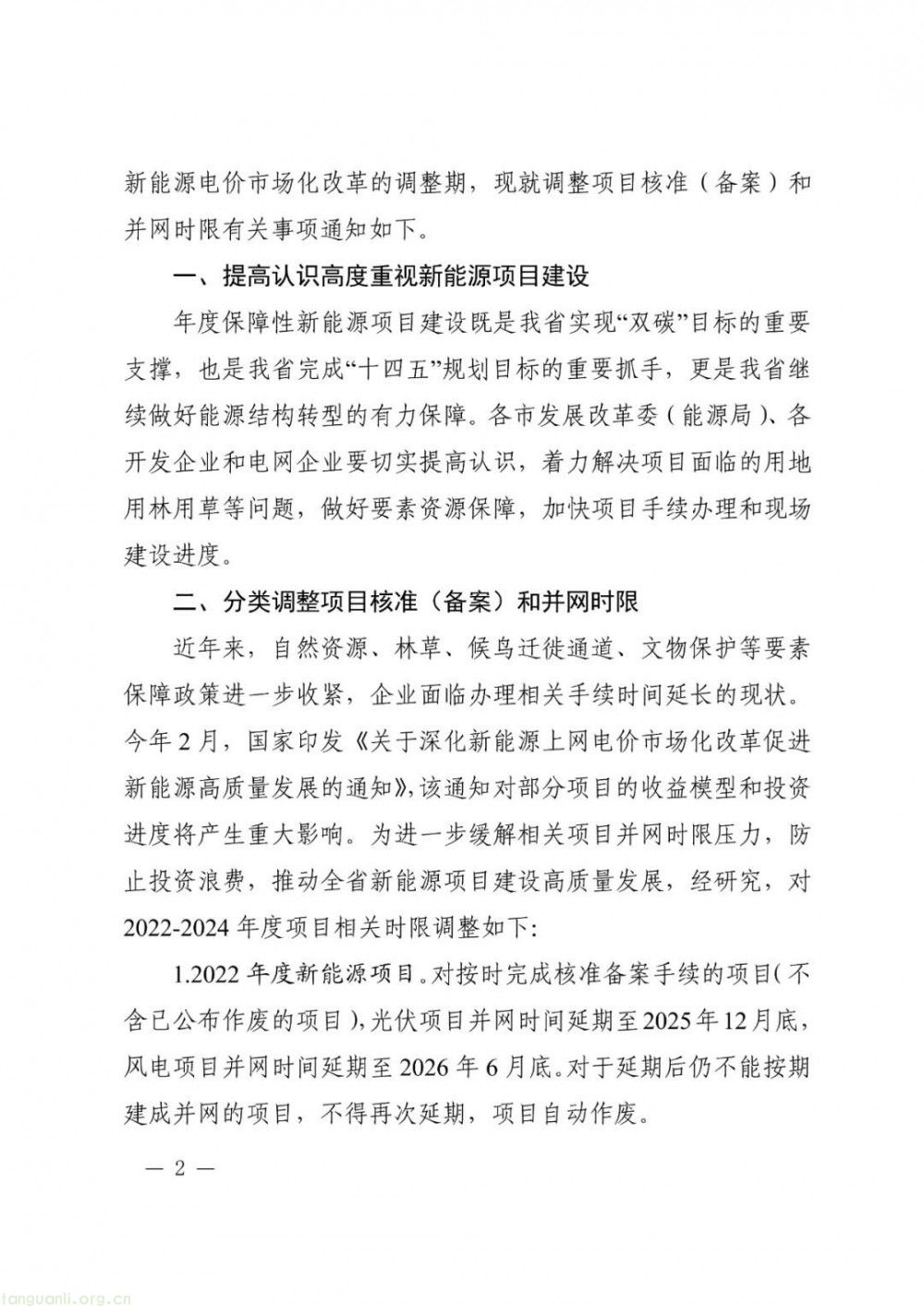

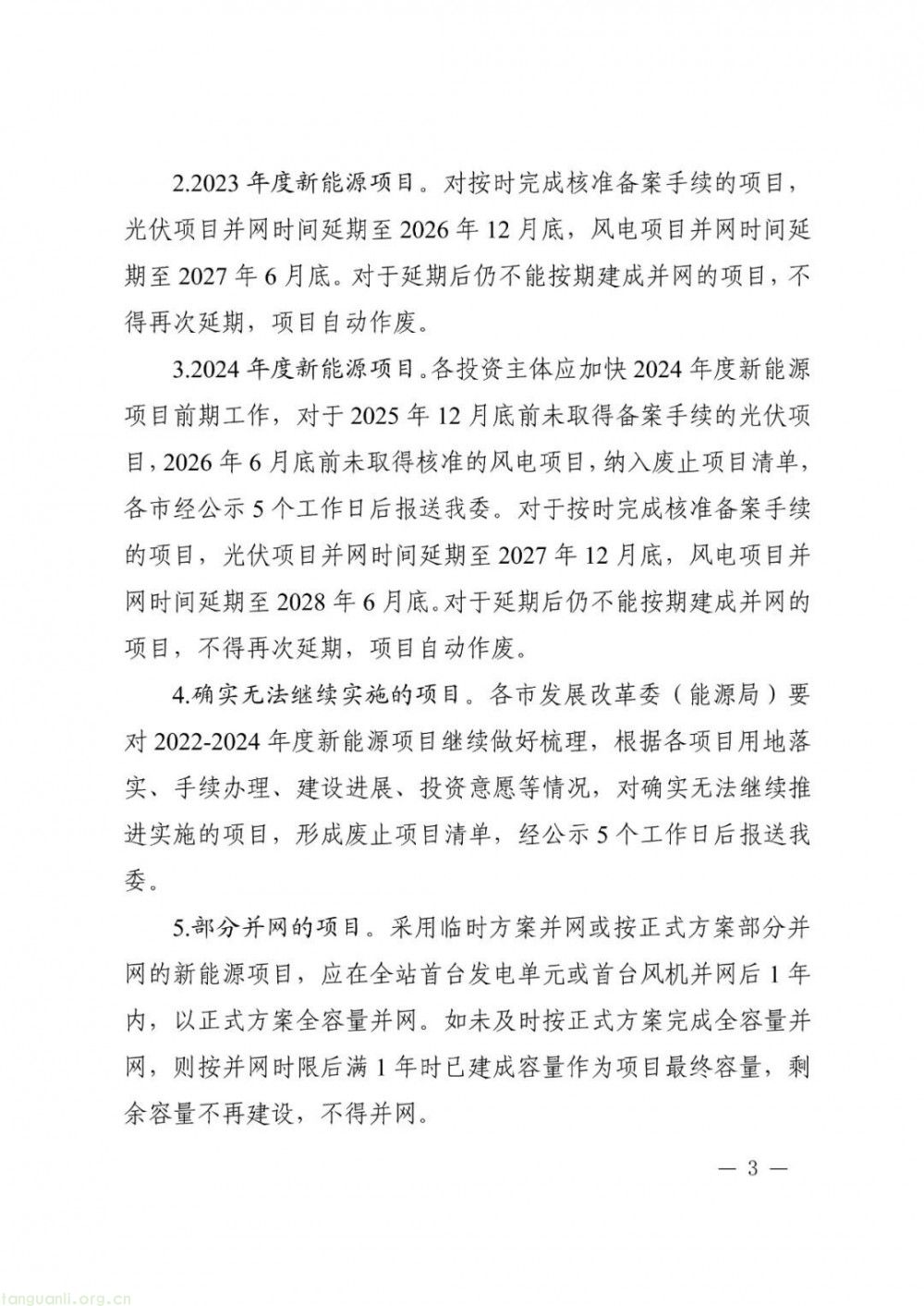

在时限调整上,通知分年度明确标准:2022 年度项目中,光伏并网延期至 2025 年 12 月底,风电至 2026 年 6 月底;2023 年度光伏、风电分别延至 2026 年 12 月底、2027 年 6 月底;2024 年度光伏需在 2025 年 12 月底前完成备案,风电 2026 年 6 月底前完成核准,否则纳入废止清单,按期完成手续的项目并网时限延至 2027 年底及 2028 年 6 月底。所有项目延期后仍未并网的自动作废,杜绝反复延期。
针对部分并网项目,通知规定需在首台发电单元并网后 1 年内全容量并网,逾期未完成的剩余容量不得建设并网。

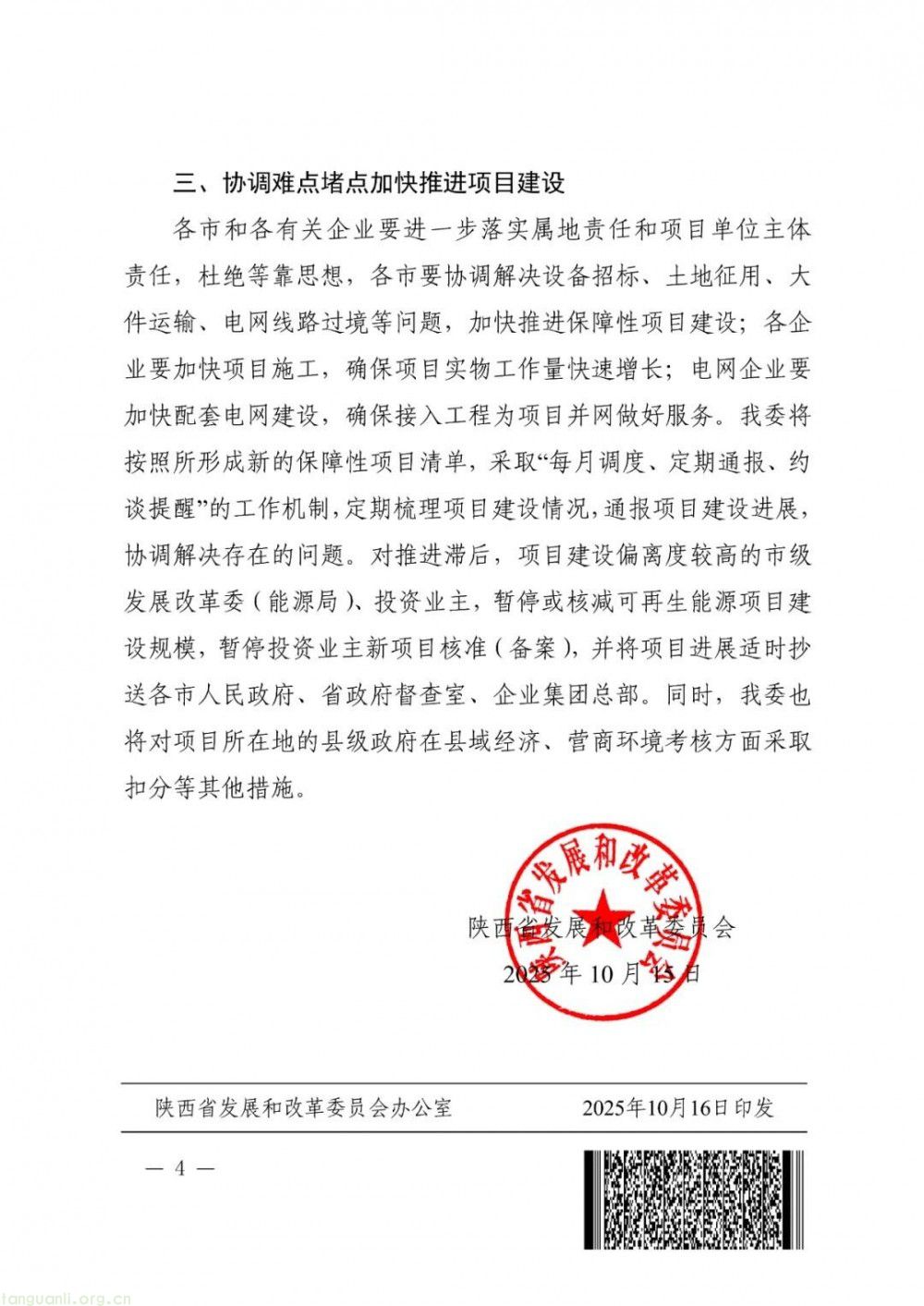

为保障落地,通知明确惩戒机制:对推进滞后的市县能源部门、投资业主,暂停或核减建设规模、暂停新项目备案,并抄送政府及企业总部;对项目所在地县政府,在县域经济、营商环境考核中实施扣分,以刚性约束倒逼责任落实,为新能源项目高效推进扫清障碍。

具体如下:

来源:陕西省发展和改革委员会
