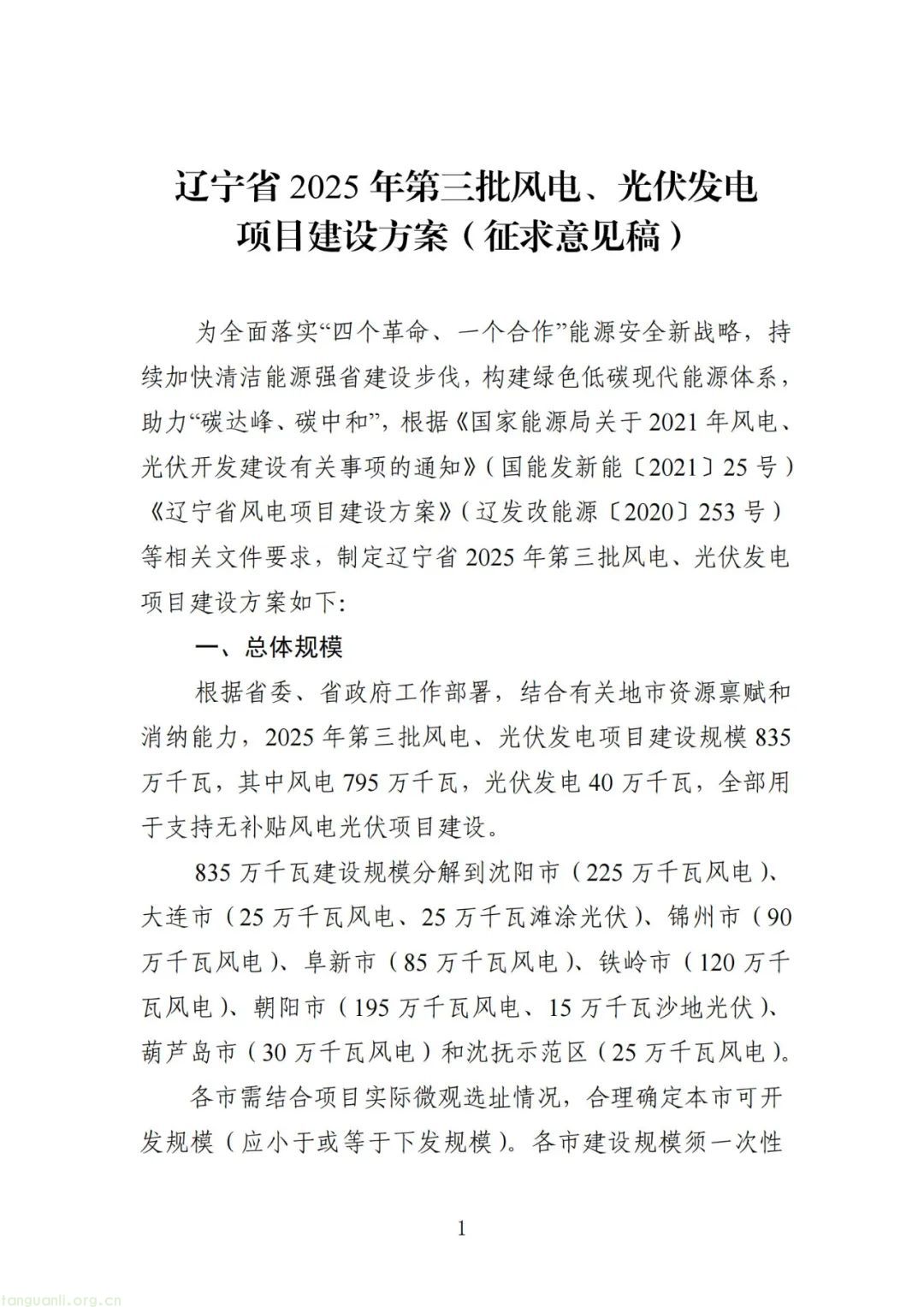

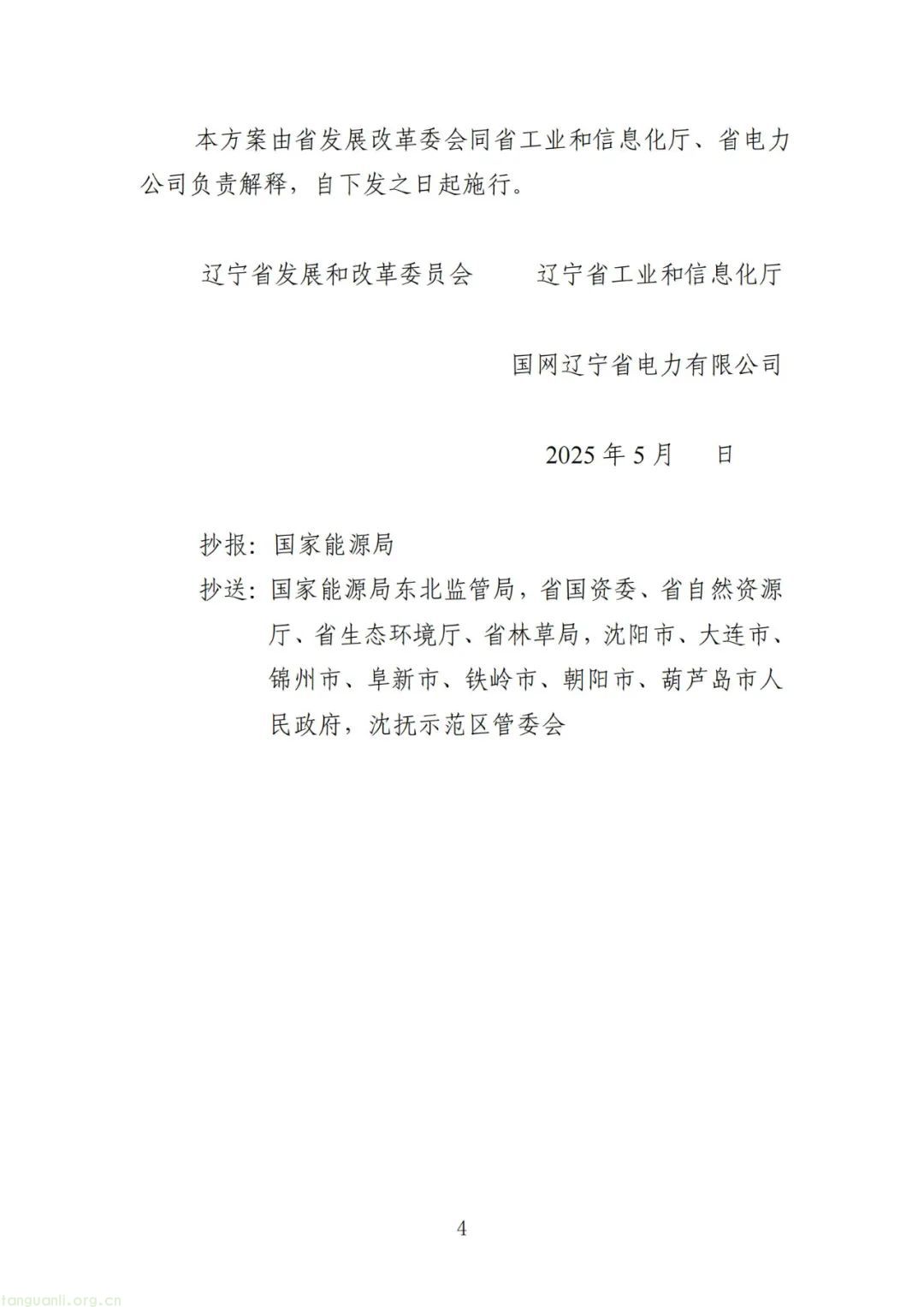

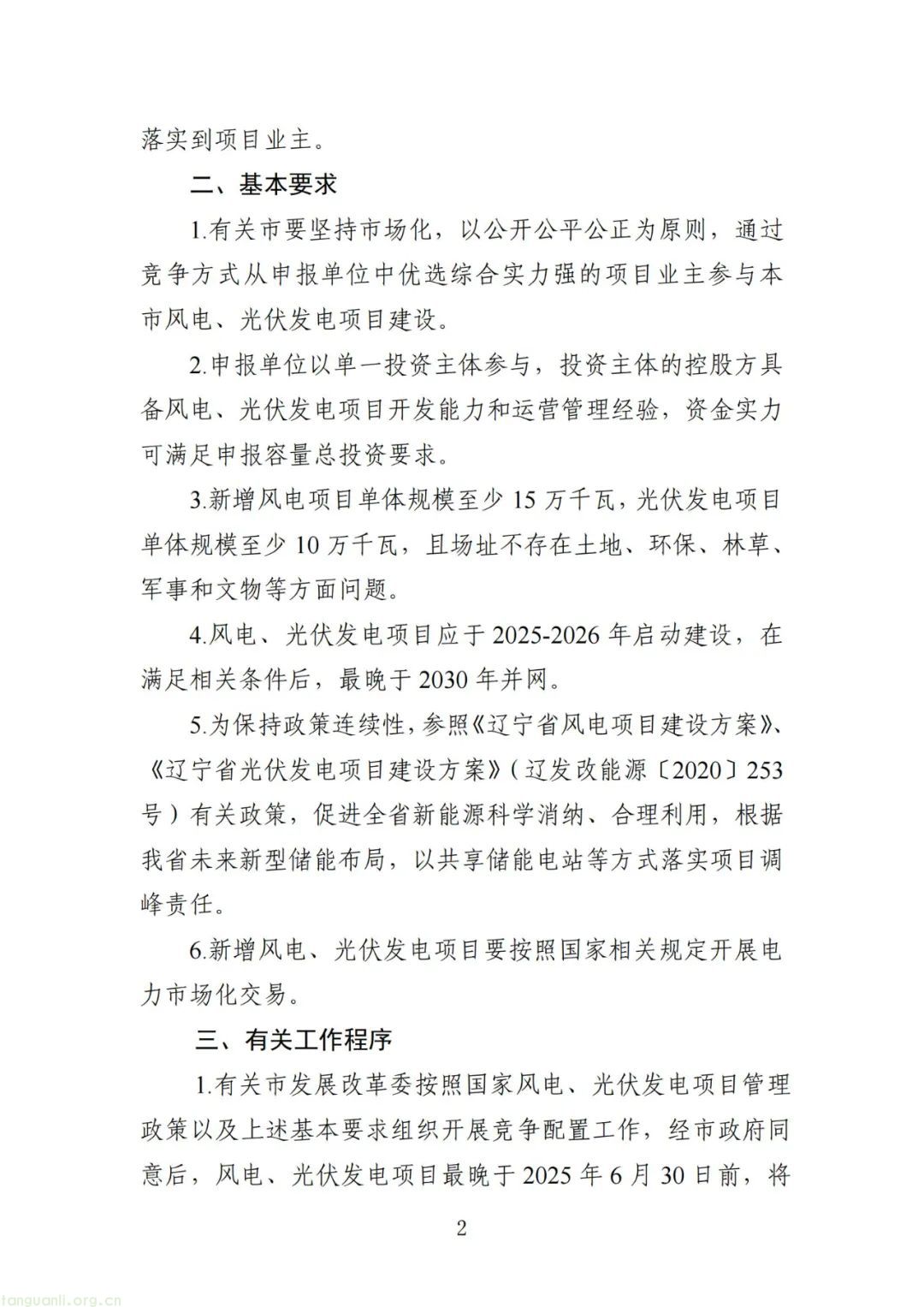

建设清洁能源强省 辽宁全力推进 2025 年风光项目布局

发布时间:2025-05-12 12:02:26浏览次数:
为积极响应国家能源发展战略,加速清洁能源强省建设,助力实现 “碳达峰、碳中和” 目标,辽宁省发展改革委在 2025 年紧锣密鼓推进风电、光伏发电项目布局工作。
5 月 9 日,辽宁省发展改革委发布《辽宁省 2025 年第三批风电、光伏发电项目建设方案(征求意见稿)》,面向社会公开征求意见。本批项目建设规模总计 835 万千瓦,其中光伏 40 万千瓦,风电 795 万千瓦,旨在全力支持无补贴风电光伏项目的建设与发展。建设规模具体分配至沈阳市(225 万千瓦风电)、大连市(25 万千瓦风电、25 万千瓦滩涂光伏)、锦州市(90 万千瓦风电)、阜新市(85 万千瓦风电)、铁岭市(120 万千瓦风电)、朝阳市(195 万千瓦风电、15 万千瓦沙地光伏)、葫芦岛市(30 万千瓦风电)以及沈抚示范区(25 万千瓦风电)。
方案对申报单位提出明确要求,需以单一投资主体参与,投资主体的控股方应具备丰富的风电、光伏发电项目开发能力与成熟的运营管理经验,资金实力也必须契合申报容量总投资需求。在项目规模上,新增风电项目单体规模不得低于 15 万千瓦,光伏发电项目单体规模至少为 10 万千瓦,同时要求项目场址不存在土地、环保、林草、军事和文物等方面的问题。
建设时间节点方面,风电、光伏发电项目需在 2025 - 2026 年启动建设,满足相关条件后,最晚需在 2030 年并网。此外,根据辽宁省未来新型储能布局规划,项目需以共享储能电站等方式落实调峰责任,且新增项目需严格按照国家相关规定开展电力市场化交易。相关单位需在 2025 年 6 月 30 日前,将优选出的项目业主和项目建设规模上报省发展改革委,若逾期未报送,则视作自愿放弃项目建设规模。
回顾 2025 年,辽宁省已累计下发三批风、光建设指标,项目规模合计达 2595 万千瓦,其中风电项目 1755 万千瓦,光伏项目 840 万千瓦。4 月 17 日公布的《辽宁省 2025 年第一批风电、光伏发电项目建设方案》显示,第一批项目建设规模为 700 万千瓦,风电 200 万千瓦,光伏 500 万千瓦,同样全部用于支持无补贴项目。4 月 18 日发布的《辽宁省 2025 年第二批风电、光伏发电项目建设方案(征求意见稿)》指出,第二批项目建设规模为 1060 万千瓦,风电 760 万千瓦,光伏 300 万千瓦,也均用于支持无补贴项目。通过这一系列举措,辽宁省正稳步推动新能源项目建设,逐步构建绿色低碳现代能源体系,为地区能源转型与可持续发展注入强劲动力。

公告如下:

省发展改革委对《辽宁省2025年第三批风电、光伏发电项目建设方案(征求意见稿)》公开征求意见的公告

为全面落实“四个革命、一个合作”能源安全新战略,持续加快清洁能源强省建设步伐,构建绿色低碳现代能源体系,助力“碳达峰、碳中和”,我委会同省工业和信息化厅、省电力公司联合起草了《辽宁省2025年第三批风电、光伏发电项目建设方案(征求意见稿)》,现面向社会公开征求意见。此次征求意见时间为2025年5月9日至2025年5月12日,如有意见建议,请通过电子邮件方式反馈我委。

联系电话:024—86898268

电子邮箱:lnnewenergy@sina.com

附件:辽宁省2025年第三批风电、光伏发电项目建设方案(征求意见稿)

省发展改革委

2025年5月9日
